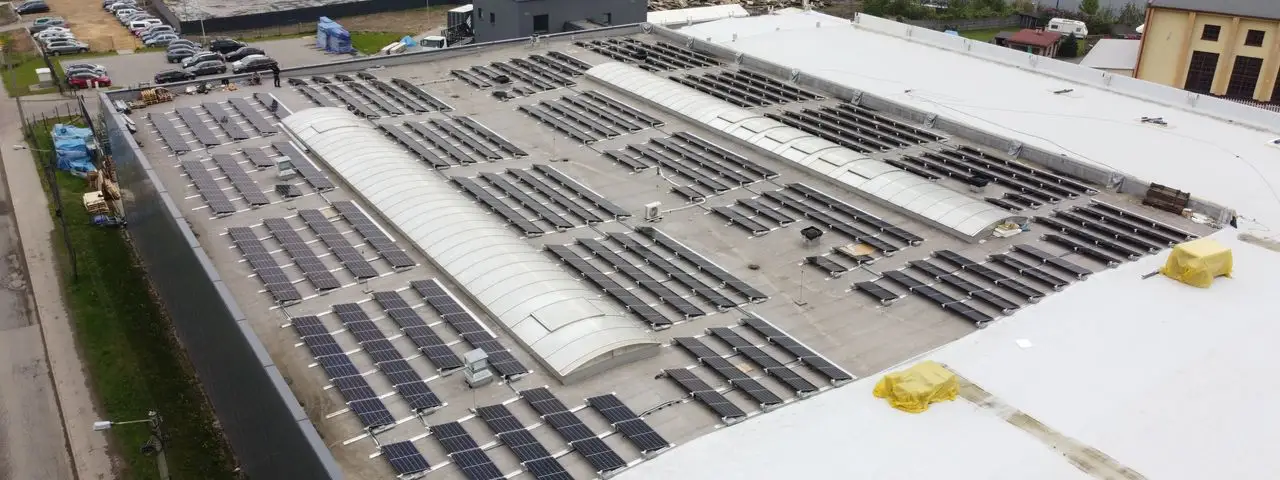

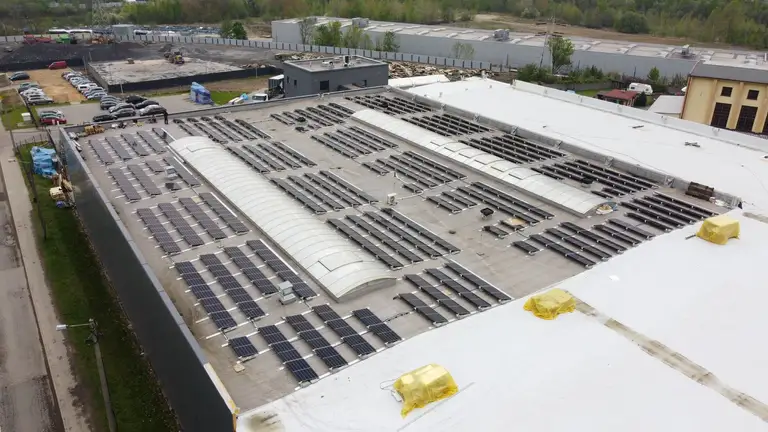

Projekt instalacji fotowoltaicznej o mocy ponad 50 kW
W dzisiejszym wpisie przyjrzymy się, jak wygląda proces projektowania instalacji fotowoltaicznej o mocy ponad 50 kW. Dowiecie się, jakie informacje są potrzebne, jak radzić sobie z przeszkodami dachowymi, jakie różnice występują między budynkami istniejącymi a tymi w fazie projektowania oraz jakie konstrukcje dachowe i układy modułów stosuje się najczęściej.
Krok 1: Informacje niezbędne do projektu
Każdy projekt zaczyna się od przekazania podstawowych danych przez inwestora. Oto, co jest najważniejsze:
• Adres obiektu
• Rzut dachu z oznaczeniem przeszkód, takich jak klapy dymowe, ogniomury, odgromy, oświetliki czy odpływy wody
• Profil zużycia energii elektrycznej – szczególnie istotny przy dopasowaniu instalacji do potrzeb firmy
Krok 2: Jak omijać przeszkody dachowe?
Podczas projektowania należy uwzględnić odstępy wymagane przez przepisy i normy. Na przykład:
• Odległość od ogniomurów: min. 2,5 metra
• Odległość od klap dymowych: trzykrotna wysokość klapy
Takie elementy wpływają na rozmieszczenie modułów i finalny projekt instalacji.
Krok 3: Różnice między budynkami istniejącymi a projektowanymi
Budynki w fazie projektowania dają więcej możliwości, jednak wiążą się z potencjalnymi zmianami na późniejszym etapie. Przesunięcia ogniomurów, klap dymowych czy odgromów mogą wymagać korekt w pierwotnej koncepcji.
W budynkach już istniejących bazujemy na rzeczywistym stanie obiektu, co ułatwia stworzenie ostatecznego projektu.
Krok 4: Dobór układu modułów
Układ południowy czy południowo-zachodni? Odpowiedź zależy od profilu zużycia energii:
• Układ południowy – maksymalizacja produkcji w godzinach szczytu (10:00–14:00), idealny dla firm, które potrzebują energii głównie w ciągu dnia
• Układ południowo-zachodni – rozbicie produkcji na cały dzień, rekomendowany dla firm pracujących w systemie brygadowym
Krok 5: Najczęściej stosowane konstrukcje dachowe
W przypadku dachów przemysłowych i magazynowych najpopularniejsze są:
• Konstrukcje balastowe – minimalnie inwazyjne, idealne dla dachów z membraną lub papą
• Konstrukcje inwazyjne – stosowane na dachach z blachą trapezową czy płytą warstwową
Moduły zazwyczaj montuje się pod kątem ok. 15 stopni, co pozwala na maksymalne wykorzystanie dostępnej powierzchni.
Krok 6: Projekt instalacji gruntowej
Przy projektach gruntowych konieczne jest:
• Sprawdzenie planu zagospodarowania terenu i uzbrojenia działki
• Zachowanie odpowiednich odstępów między rzędami modułów (ok. 5,5–6 metrów)
• Uwzględnienie przeszkód naziemnych, takich jak słupy elektroenergetyczne czy studzienki
Konstrukcje gruntowe pozwalają na większy kąt nachylenia modułów (ok. 30 stopni), co zwiększa ich efektywność w okresie zimowym.
Kiedy inwestor otrzyma projekt?
Po zebraniu wszystkich potrzebnych informacji pierwsza koncepcja projektu może być gotowa już w ciągu 2–3 dni. Zawiera ona nie tylko układ modułów, ale także dobrane komponenty, takie jak moduły i falowniki, oraz szczegółowe długości łańcuchów.
Podsumowanie
Proces projektowania instalacji fotowoltaicznej wymaga precyzyjnego planowania i dopasowania do potrzeb klienta. Mam nadzieję, że ten wpis przybliżył Wam, jak powstaje taka instalacja – od koncepcji do realizacji.
Chcesz dowiedzieć się więcej? Skontaktuj się z nami, aby uzyskać indywidualne doradztwo i zoptymalizować swoją instalację fotowoltaiczną. Pomożemy dobrać rozwiązania, które najlepiej odpowiadają Twoim potrzebom i sprawią, że inwestycja w zieloną energię przyniesie maksimum korzyści!
Dowiedz się więcej!
Skorzystaj z naszej wiedzy bez żadnych zobowiązań! Zadaj nam dowolne pytanie dotyczące fotowoltaiki, a my oddzwonimy do Ciebie, aby podzielić się z Tobą naszą wiedzą.
Darmowa KonsultacjaFDF | 04 | Jak szybko zwróci się fotowoltaika w 2025 roku ?
Poznaj korzyści inwestycji w instalację fotowoltaiczną powyżej 50 kW. Dowiedz się, jak obliczyć stopę zwrotu i z czego wynika. Instalacja fotwoltaiczna 50 kW

FDF | 03 | Magazyny Energii – Zarządzanie energią z fotowoltaiki
Dowiedz się, jak magazyny energii zmieniają sposób zarządzania energią z fotowoltaiki, zwiększając autokonsumpcję, oszczędności i stabilność sieci energetycznej

Fotowoltaika dla Firm | 02 | Warunki przyłączenia PV od 50 kW
Przewodnik po formalnościach przyłączenia instalacji fotowoltaicznej powyżej 50 kW. Instalacja fotowoltaiczna powyżej 50 kw przepisy. Fotowoltaika dla Firm
